Soterramiento de líneas eléctricas aéreas en Bizkaia: proyecto, tramitación con i-DE y costes reales en 2026
¿Por qué crece la demanda de soterramiento en Bizkaia?
El soterramiento de líneas eléctricas aéreas es una actuación cada vez más habitual en Bizkaia. Puede ser necesario para liberar una parcela, desarrollar una promoción inmobiliaria, ejecutar una reurbanización, mejorar el entorno urbano o resolver la presencia de postes y conductores próximos a una edificación.
Sin embargo, soterrar una línea eléctrica no consiste simplemente en abrir una zanja y colocar el cable bajo tierra. La actuación puede requerir un estudio técnico previo, la aceptación de la solución por parte de i-DE, un proyecto eléctrico, autorizaciones administrativas, permisos municipales, coordinación con otros servicios y una ejecución eléctrica especializada.
En Griddex hemos trabajado en más de 50 kilómetros de líneas eléctricas aéreas y subterráneas de baja, media y alta tensión en el norte de España. Esta experiencia nos permite analizar la viabilidad técnica y económica de cada actuación, identificar posibles bloqueos y acompañar al promotor durante la tramitación y ejecución del proyecto.
¿Quién puede solicitar el soterramiento de una línea eléctrica?
El soterramiento puede ser promovido por distintos particulares, empresas y administraciones, dependiendo de la ubicación de la línea y del motivo de la actuación.
Los casos más frecuentes son los siguientes:
Propietarios particulares: cuando un poste o una línea aérea cruza una parcela, limita su aprovechamiento o interfiere con una futura construcción.
Promotores inmobiliarios: cuando una línea existente afecta a un nuevo edificio, una urbanización o la distribución prevista de un solar.
Empresas e industrias: cuando necesitan ampliar sus instalaciones, modificar accesos, construir una nave o reorganizar el espacio disponible.
Ayuntamientos: como parte de una reurbanización, renovación de calles, mejora del paisaje urbano o eliminación de barreras.
Comunidades de propietarios: cuando una línea afecta a una parcela comunitaria, una fachada, un patio o una zona de acceso.
Juntas de compensación y entidades urbanísticas: cuando el soterramiento forma parte de las cargas de urbanización de un sector.
La propia distribuidora: dentro de actuaciones de mantenimiento, renovación, ampliación o mejora de la red eléctrica.
Antes de comenzar cualquier actuación resulta imprescindible identificar al titular de la línea. Aunque en Bizkaia una parte importante de la red pertenece a i-DE, también pueden existir instalaciones particulares, líneas privadas, redes municipales o infraestructuras asociadas a otras entidades.
Tipos de proyectos de soterramiento en Bizkaia:
Soterramiento en parcela privada: para eliminar el poste y el tendido aereo que cruza o bordea la propiedad. Requiere coordinación con i-DE para reubicar la infraestructura en canalizacion subterranea.
Soterramiento en via publica: cuando el Ayuntamiento o una promotora requiere integrar líneas aéreas en el subsuelo como parte de obras de urbanización.
Soterramiento de líneas de media tensión: proyectos de mayor envergadura que requieren autorización administrativa adicional.
El proceso de tramitación en Bizkaia:
Estudio tecnico previo: análisis del tendido aereo existente y alternativas de trazado subterráneo
Coordinación con i-DE: presentación de propuesta técnica y emisión de condiciones técnicas
Licencia de obras municipal: para apertura de zanjas en via publica o privada
Ejecución de obra civil: zanjas, tubos, arquetas y reposición de pavimento
Instalación del cable subterráneo y conexión con la red de i-DE
Inspección de i-DE y autorización de puesta en servicio ante Industria de Bizkaia
Retirada del tendido aereo una vez el cable subterráneo este operativo
Soterrar una línea no consiste únicamente en enterrar el cable
Una actuación de soterramiento puede implicar muchos más trabajos que la construcción de una canalización subterránea.
Dependiendo del proyecto, pueden ser necesarios:
Levantamiento y análisis del tendido aéreo existente.
Identificación de los apoyos, derivaciones y suministros conectados.
Estudio de diferentes alternativas de trazado.
Cálculos eléctricos de intensidad, caída de tensión y cortocircuito.
Dimensionamiento de cables, tubos, arquetas y protecciones.
Entre otros
Además, durante las obras puede ser necesario mantener el suministro de los usuarios conectados a la línea. Esto obliga a planificar cuidadosamente la secuencia de ejecución y, en algunos casos, a establecer alimentaciones provisionales.
Diferencias entre soterrar una línea de baja y de media tensión
No tiene la misma complejidad soterrar una red de baja tensión que una línea de media tensión. La tensión, la potencia transportada, el número de suministros afectados y la configuración de la red influyen directamente en el proyecto, la tramitación, el coste y la ejecución. .

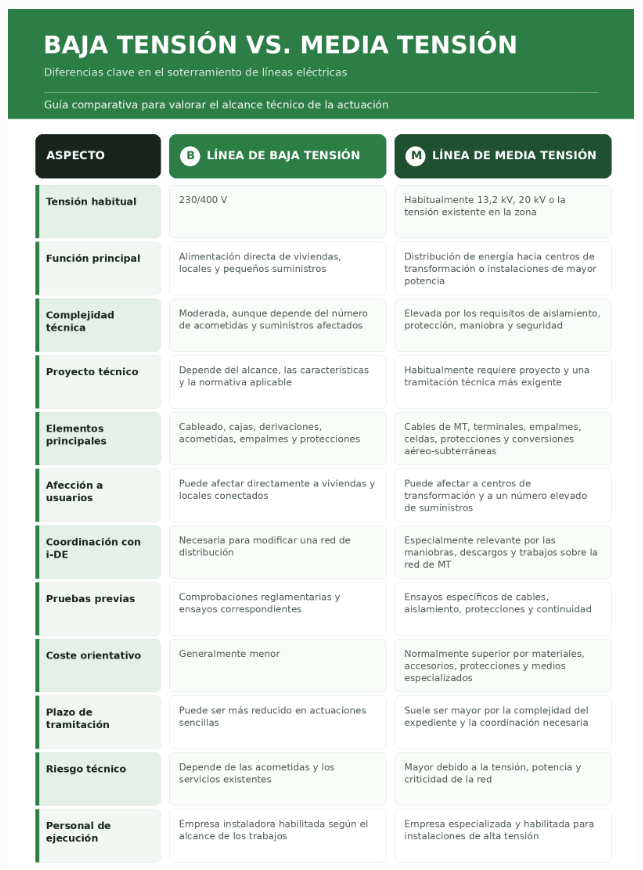

Guía comparativa de soterramiento entre BT y AT
La clasificación final y las exigencias del expediente deben comprobarse para cada instalación. No conviene presupuestar una obra únicamente a partir de su longitud sin conocer previamente la tensión, la configuración de la red y los usuarios afectados.
¿Qué ocurre con los postes después del soterramiento?
No siempre. Dependiendo de las necesidades del solicitante y de las condiciones de la red, pueden estudiarse distintas alternativas.
Soterramiento completo: Consiste en sustituir un tramo aéreo completo por una nueva línea subterránea. Puede ser la solución más adecuada en una reurbanización o cuando se pretende eliminar varios apoyos.
Soterramiento parcial: Se soterra únicamente la parte que interfiere con una parcela, una edificación o una actuación urbanística. El nuevo tramo subterráneo se conecta con la red aérea mediante conversiones situadas en los extremos.
Desvío o retranqueo aéreo: En algunos casos puede resultar más viable desplazar la línea mediante nuevos apoyos. Esta alternativa puede reducir la obra civil, aunque debe seguir respetando las distancias reglamentarias y obtener la aceptación del nuevo trazado.
Modificación de una acometida: Si la afección corresponde únicamente a la alimentación individual de un suministro, quizá no sea necesario modificar la red general. Puede ser suficiente desplazar o soterrar la acometida.
Un estudio de alternativas permite comparar el coste, los permisos, los plazos, las afecciones y la posibilidad real de autorización de cada solución.
¿Es obligatorio soterrar toda la línea?
El hecho de soterrar un tramo eléctrico no garantiza que todos los postes puedan eliminarse.
Un mismo apoyo puede soportar:
Otras líneas eléctricas.
Acometidas de parcelas colindantes.
Alumbrado público.
Fibra óptica.
Líneas telefónicas.
Equipos pertenecientes a distintos operadores.
Antes de retirar un poste debe comprobarse que todos los servicios han sido anulados, trasladados o adaptados. Si algún conductor continúa en servicio, puede ser necesario mantener el apoyo o instalar una estructura alternativa.
También es importante determinar quién es el propietario del poste y qué entidad debe autorizar o ejecutar su retirada.
Coordinación con las redes de telecomunicaciones
Es frecuente encontrar cables de telecomunicaciones instalados sobre apoyos eléctricos. La modificación de la red de i-DE no implica automáticamente el traslado de estos cables.
La retirada completa del poste puede requerir la coordinación con:
Operadores de telefonía.
Empresas de fibra óptica.
Redes municipales.
Operadores locales.
Titulares de otras infraestructuras.
Cada operador debe identificar sus cables, definir la solución alternativa y autorizar o ejecutar su traslado. En algunos casos puede aprovecharse la obra para construir canalizaciones destinadas a telecomunicaciones, pero esta solución debe coordinarse previamente.
No considerar estos servicios desde el inicio puede provocar que la línea eléctrica quede soterrada, pero que el poste no pueda retirarse porque sigue soportando otros cables.
Errores frecuentes que deben evitarse
Ejecutar la zanja antes de aprobar la solución
La sección, profundidad, número de tubos o ubicación de las arquetas pueden no cumplir las condiciones establecidas.
Presupuestar únicamente por metros
El coste de empalmes, conversiones, cruces, reposiciones y maniobras puede superar al del propio cable.
No identificar todos los suministros afectados
La línea puede alimentar otras parcelas o instalaciones que deben mantenerse en servicio.
No comprobar la titularidad
El apoyo, los conductores y los cables de telecomunicaciones pueden pertenecer a entidades diferentes.
Ignorar las servidumbres
Un trazado técnicamente correcto puede no ser viable por falta de autorización de paso.
No localizar otros servicios
Una canalización prevista puede entrar en conflicto con redes de gas, agua, saneamiento o telecomunicaciones.
No prever los descargos
Las conexiones con la red existente requieren coordinación, medios especializados y una planificación previa.
Confundir red de distribución y acometida
Las condiciones y responsabilidades pueden variar dependiendo de si se modifica una red general o la alimentación individual de un suministro.
Planificar el soterramiento demasiado tarde
Si la actuación afecta a una promoción o construcción, debe estudiarse antes de cerrar el diseño del edificio y la urbanización.
Proceso para soterrar una línea eléctrica en Bizkaia

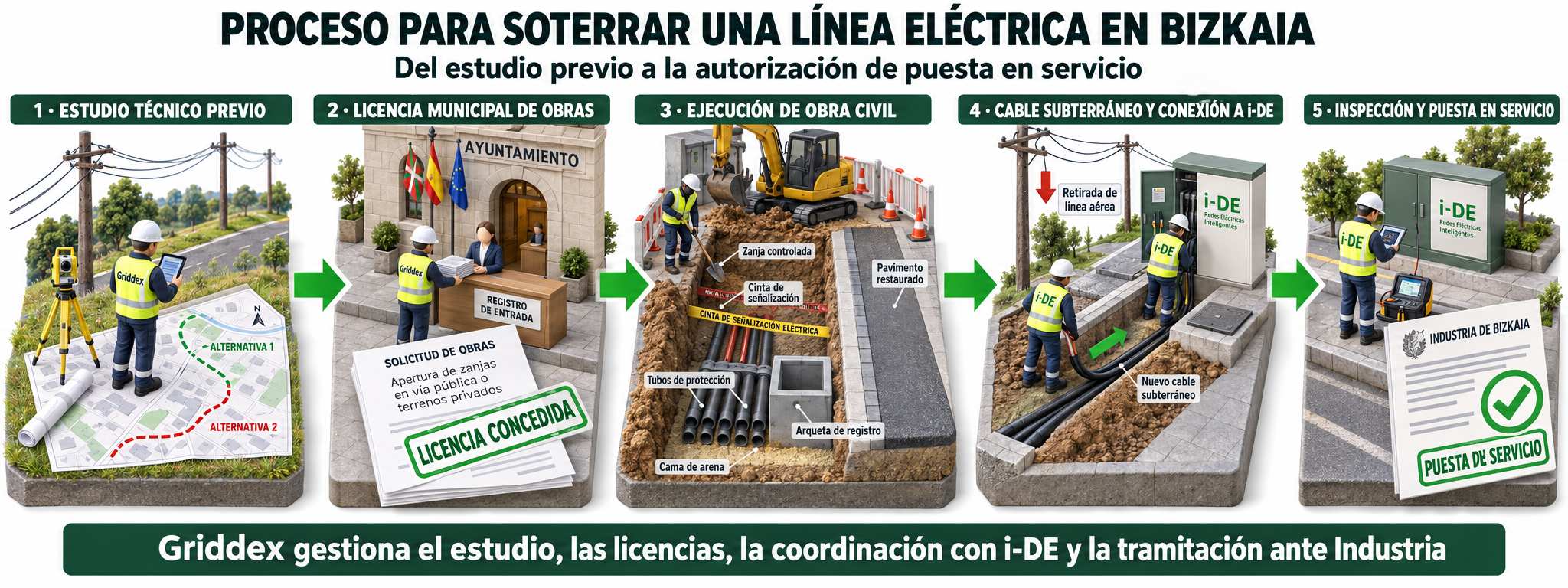

Del estudio previo a la autorización de puesta en servicio. Griddex gestiona el estudio, las licencias, la coordinación con i-DE y la tramitación ante Industria.
Preguntas frecuentes sobre el soterramiento de líneas eléctricas
¿Puedo obligar a i-DE a retirar un poste de mi parcela?
Depende del origen de la instalación, de los derechos existentes, de la servidumbre y del motivo de la solicitud. La presencia del poste dentro de una parcela no implica necesariamente que la distribuidora deba retirarlo sin coste para el propietario. Es necesario revisar los antecedentes y las condiciones concretas.
¿Puede soterrarse solo el tramo que cruza mi parcela?
En algunos casos sí. Se puede estudiar un soterramiento parcial mediante dos puntos de conversión entre la red aérea y la subterránea. La solución debe ser técnicamente viable y aceptada por la distribuidora.
¿Cuánto cuesta soterrar una línea eléctrica?
El precio depende de la tensión, la longitud, el tipo de pavimento, los cruces, las arquetas, los empalmes, las conversiones, los permisos y las actuaciones exigidas por la distribuidora. Para obtener una estimación fiable es necesario estudiar el trazado y la red existente.
¿Hace falta un proyecto eléctrico?
Depende de la tensión, el alcance y las características de la actuación. En modificaciones de media tensión y en intervenciones de cierta entidad, normalmente será necesario disponer de un proyecto técnico elaborado por un profesional competente.
¿Se puede construir debajo de una línea aérea?
La viabilidad depende de la tensión, las distancias reglamentarias, las servidumbres y las características de la construcción. No debe diseñarse una edificación bajo una línea sin realizar previamente un estudio técnico y jurídico.
Cómo puede ayudarte Griddex
En Griddex podemos acompañarte durante las diferentes fases del soterramiento:
Estudio de viabilidad.
Análisis de alternativas.
Coordinación técnica con i-DE.
Redacción del proyecto eléctrico.
Diseño de obra civil.
Gestión de licencias y autorizaciones.
Apoyo en la solicitud de presupuestos.
Dirección y seguimiento de obra.
Coordinación de documentación final.
Asistencia hasta la puesta en servicio.
Nuestro conocimiento de los criterios técnicos de i-DE y de los procedimientos aplicables en Euskadi nos permite detectar desde el inicio las principales afecciones y plantear una solución compatible con la red existente.
¿Necesitas retirar un poste, liberar una parcela o soterrar una línea eléctrica aérea en Bizkaia?
En Griddex analizamos la instalación existente, estudiamos las alternativas de trazado y preparamos una estimación inicial de los trabajos necesarios.
Contacta con nosotros para valorar la viabilidad técnica y económica de la actuación. Hacemos el estudio de viabilidad sin compromiso y respondemos en menos de 24 horas. 617 997 933 · info@griddex.es · griddex.es/contacto
