Cómo tramitar la conexión a red con Iberdrola en el País Vasco, Navarra, La Rioja, Burgos y Cantabria

Si eres instalador eléctrico en estas zonas geográficas, sabes que uno de los procesos más lentos y frustrantes es la conexión a la red de distribución. Los plazos se alargan, la documentación se rechaza por errores menores y las respuestas de la distribuidora no siempre llegan a tiempo.

¿Cuándo es necesaria la conexión a red?

La conexión a red es obligatoria en casos como:

  • Nuevas construcciones que necesitan suministro eléctrico

  • Instalaciones fotovoltaicas con excedentes (autoconsumo con vertido)

  • Ampliaciones de potencia contratada

  • Cambios en el punto de acceso a la red

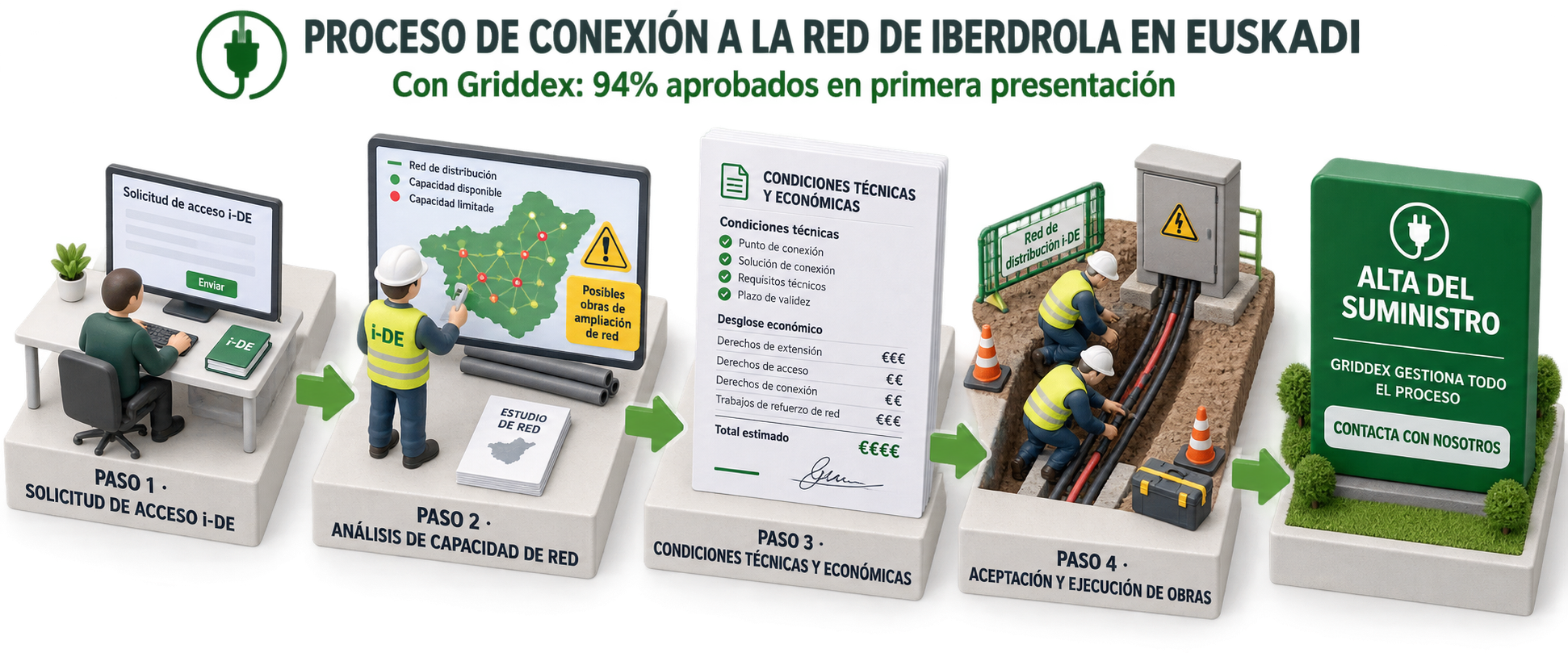

Paso 1: Solicitud de acceso y conexión

El primer paso es presentar la solicitud ante Iberdrola como distribuidora en el País Vasco, con la siguiente documentación:

  • Formulario oficial de solicitud de acceso (disponible en la web de Iberdrola Distribución)

  • Memoria técnica de la instalación

  • Esquema unifilar

  • Potencia solicitada y tensión de conexión

  • Datos del titular y del instalador autorizado

Paso 2: Estudio de acceso por parte de Iberdrola

Iberdrola tiene estos plazos legales para emitir las condiciones técnicas y económicas de acceso:

  • Instalaciones de hasta 100 kW: 15 días hábiles

  • Instalaciones de entre 100 kW y 1 MW: 1 mes

  • Instalaciones de más de 1 MW: 2 meses

Si la solicitud tiene errores o falta documentación, el reloj se detiene hasta que se subsane.

Paso 3: Aceptación de condiciones técnicas y económicas

Una vez que recibes las condiciones, tienes un plazo para aceptarlas y abonar los derechos de extensión.

No aceptar dentro del plazo implica que la solicitud caduca y hay que empezar de cero.

La carta de condiciones describe los trabajos que se compromete a realizar tanto Iberdrola como tú como solicitante.

Paso 4: Ejecución del punto de conexión

Iberdrola ejecuta las obras necesarias en su red. El plazo puede variar entre 1 y 6 meses dependiendo de la complejidad de la obra y la carga de trabajo de la distribuidora en la zona.

Por otro lado tú deberás ejecutar los trabajos que te corresponden y entregar la documentación requerida.

Paso 5: Puesta en servicio y legalización

Con el punto de conexión habilitado se puede proceder a la puesta en servicio con: certificado de instalación eléctrica, boletín de instalación si aplica, autorización de explotación o acta de puesta en marcha, y contrato de acceso con la comercializadora.


Errores más comunes que retrasan el proceso

  • Incoherencia entre documentos. Si la potencia del esquema unifilar no coincide con la de la memoria técnica, la solicitud se paraliza.

  • Formularios desactualizados. Iberdrola actualiza sus formularios periódicamente. Usar una versión antigua es motivo de rechazo inmediato.

  • No prever los plazos en la planificación. El proceso completo puede durar entre 3 y 9 meses.

En Griddex nos encargamos de todo el proceso de conexión a red. Venimos del sector de la distribuidora y conocemos exactamente qué necesita cada solicitud para salir a la primera.

Proceso de conexión a la red de Iberdrola i-DE en Euskadi en 5 pasos — desde la solicitud hasta el alta del suministro — Griddex Ingeniería Eléctrica País Vasco



¿Tienes un expediente parado con Iberdrola? Escríbenos y lo analizamos sin compromiso → griddex.es/contacto
